ЖК «Три кита 2»: ход работ (08.10.2018)

Уважаемые дольщики второй очереди ЖК «Три кита»!

Знакомим вас с информацией о ходе работ на строительной площадке.

???? Сводная информация о готовности комплекса:
✔ Остекление балконов составляет 85%
✔ Наружное теплоснабжение и НВК - 90%
✔ Штукатурных работ, стяжки полов и отделки МОП - 60%
✔ Готовность систем горячего, холодного водоснабжения и отопления составляет 70%
✔ Устройство системы вентиляции - 75%
✔ Устройства кровли - 98%

Полную таблицу, а также фотоотчет за сентябрь можно посмотреть в разделе «Ход строительства»: https://3kita.lidgroup.ru/about/contr-steps/2-ochered/

Первый корпус

Продолжается монтаж лифтового оборудования: кабины установлены в третьей, четвертой, пятой и восьмой секциях. Заливается стяжка пола: сейчас строители завершают работу в шестой секции, следующая на очереди — седьмая.



Второй корпус

Заливается стяжка пола: с 3-го по 18-й этаж работы уже завершены. С 5-го по 18-й этаж идет монтаж квартирных дверей. Установлены водомерные узлы и повысительная насосная станция.

Третий корпус

Заливается стяжка пола: готов 5-й этаж, 3-й — сейчас в работе. Продолжается укладка плитки в МОП: с 7-го по 11-й этаж работы завершены, сейчас строители на 12-м этаже. Монтируются радиаторы: с 9-го по 5-й этаж включительно они уже установлены.



Четвертый корпус

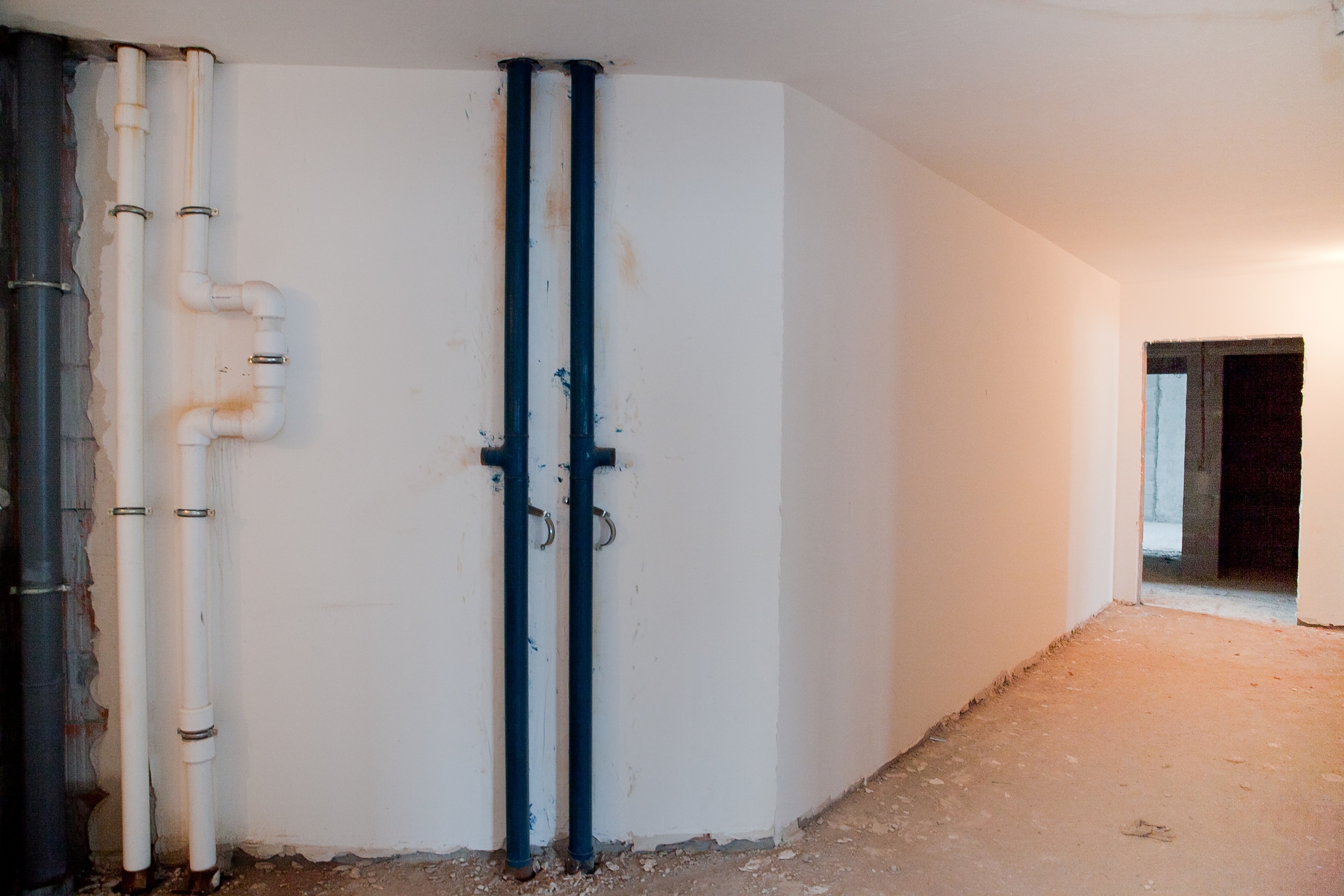

Устанавливаются водомерные узлы. Продолжаются работы по отделке: во второй секции завершены работы по оштукатуриванию лифтового узла и помещения консьержей, в работе — первая секция. В подвале смонтировано освещение, подведено электричество к системам дымоудаления.

Пятый корпус

Устанавливаются радиаторы: с 4-го по 12-й этаж они уже есть. На кровле смонтированы вентиляторы дымоудаления и подпора воздуха. В паркинге идут работы по монтажу системы вентиляции.

Ожидается очередная поставка квартирных дверей и дверей МОП для всех корпусов.
